三争三提 丨福建港口工程公司聚力稳进“双过半”

上半年,福建省港口工程有限公司深入贯彻落实福建港口集团“三争三提”行动部署, 将学习贯彻习近平新时代中国特色社会主义思想主题教育同年度重点工作任务结合起来,立足“三高一新”, 细化工作目标,坚持高标准起步、高质量推进,高效有序推进生产经营,实现了时间任务“双过半”,不断开创工作新局面。上半年实现营收为年度预算计划68.3%, 较同期增长51.6%, 经营数据持续呈现向上向好态势、厚积薄发趋势、拼抢争实气势,为完成全年目标打下坚实基础。

步履不停,项目建设蹄疾步稳。港口工程紧盯项目时序进度,以全面推进省重点项目建设为核心,统筹所属各工程项目积极抢抓施工黄金期,强化生产要素保障,统筹进度安排,聚焦关键节点精准发力,以推动项目建设“加速度”撑起企业高质量发展“硬脊梁”。

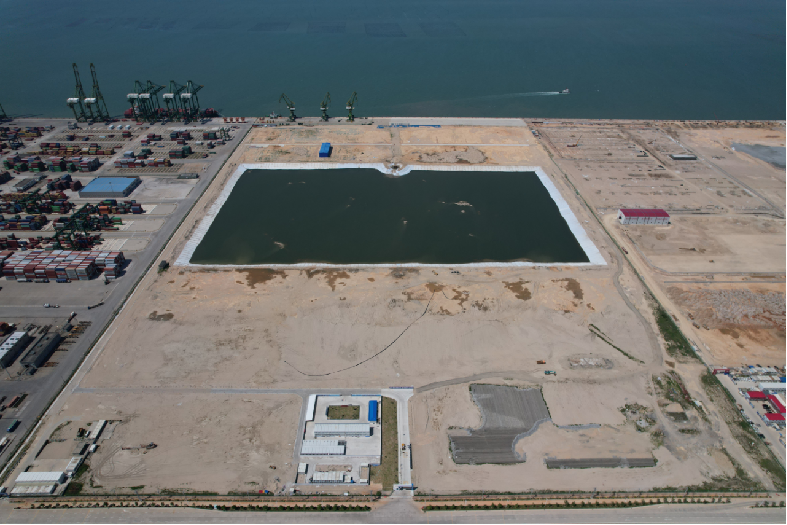

福州港江阴港区壁头作业区6号和7号泊位扩能工程

三争三提 丨福建港口工程公司聚力稳进“双过半”01.png

作为2023年省重点项目,该项目于3月完成开工建设,现已完成通航论证,为后续疏浚作业奠定良好基础。目前正开展陆域形成施工及水上水下施工许可证办理。预计今年10月完成扩能(一期)疏浚吹填和附属设施工程施工。12月扩能工程初步设计划分的一期工程完工,进一步推进江阴港区深水泊位连片开发,助力临港经济加速发展。

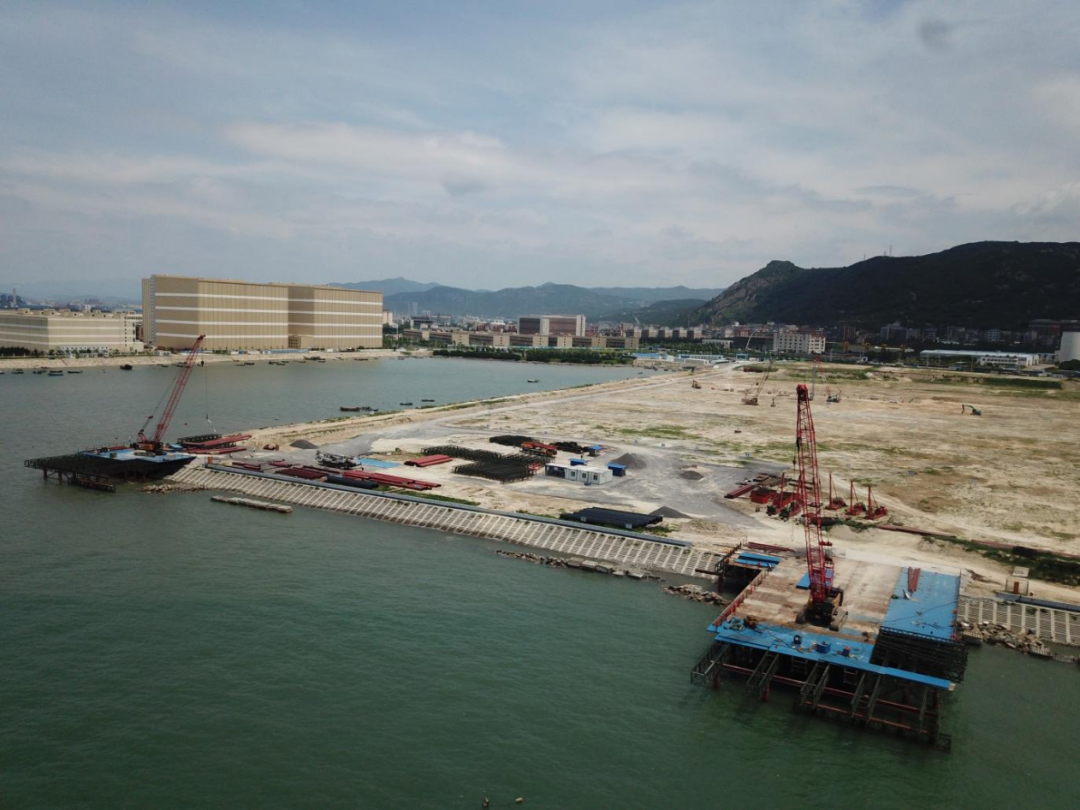

福州港松下港区元洪作业区1号、2号泊位工程

三争三提 丨福建港口工程公司聚力稳进“双过半”02.png

作为中印尼“两国双园”经贸发展合作重要标志工程、2023年省重点项目,项目自今年3月正式开工建设以来,紧盯目标,倒排计划,聚焦施工方案等重要工作环节,强化组织协调,确保有序推进项目建设。目前,水上施工船舶已进场港池疏浚作业,预计年底完成港池疏浚施工、1#、2#引桥灌注桩、空心板预制安装及现浇面层施工、3#引桥灌注桩、码头平台一个结构段的面板安装及下横梁2个结构段施工,力促尽快形成实物量,早投产、早创效,更好地服务中国-印尼“两国双园”产业发展。

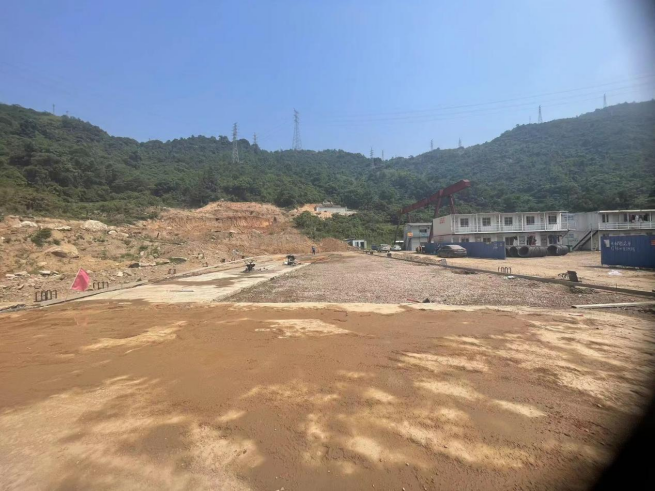

福港罗源湾公共运输廊道项目

三争三提 丨福建港口工程公司聚力稳进“双过半”03.png

作为2023年省重点项目、罗源县打造千亿绿色冶金产业集群的重要配套设施项目,项目建设将极大提高当地大宗散货疏港运输效率,构建绿色物流运输环境。

项目今年3月前已完成立项前期准备工作。现已完成初步设计阶段各项论证报告编制、初勘报告、初步设计文件。项目现场开展长基村地块项目部建设、远控中心三通一平、A隧道入口施工便道施工等工作。预计12月前完成施工图设计含施工阶段地质勘察报告及项目开工建设。

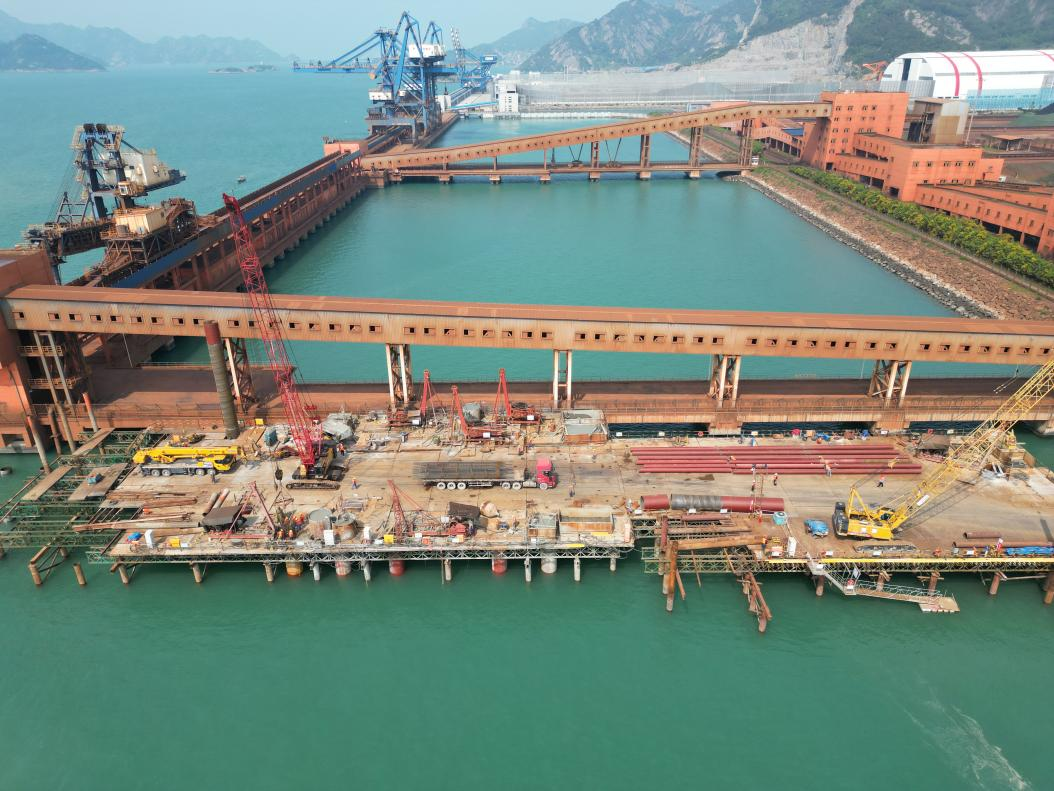

福州港罗源湾港区可门作业区6#、7#泊位工程

三争三提 丨福建港口工程公司聚力稳进“双过半”04.png

作为2023年省重点项目,公司承担该项目灌注桩施工、钢管桩沉桩及预制构件制作等专业分包内容,现已完成引桥灌注桩施工100%;完成钢管桩沉桩274根,形象进度51%,项目按序时进度推进。

行至中流,决战全年目标不松懈。作为福州港务集团港口建设的硬核力量,港口工程公司将以深入推进主题教育走深走实为契机,不断巩固拓展学习调研成果,紧扣工作重点,继续锐意进取,奋楫笃行,压责任、夯基础、强管理、促提升,争创更好更优的经营佳绩,确保“全年好”,以推动高质量发展的新成效检验主题教育成效。
