福州港务集团迅速落实福建港口集团工作部署,积极开展“大干66天,冲刺全年目标”行动,多措并举加快重点项目建设步伐,确保完成年度投资计划。
今年以来,部分重点项目受到建材紧缺、价格大幅波动、村民阻工和疫情导致用工紧张等因素的影响,序时进度较为滞后。集团领导高度重视,亲自抓推进,亲临一线解难题,要求各项目克服困难、倒排进度计划、加大资金投入,力争实现年度计划目标。10月以来,各重点项目“火力全开”,当月完成投资6443万元,完成年度投资计划的26.33%。

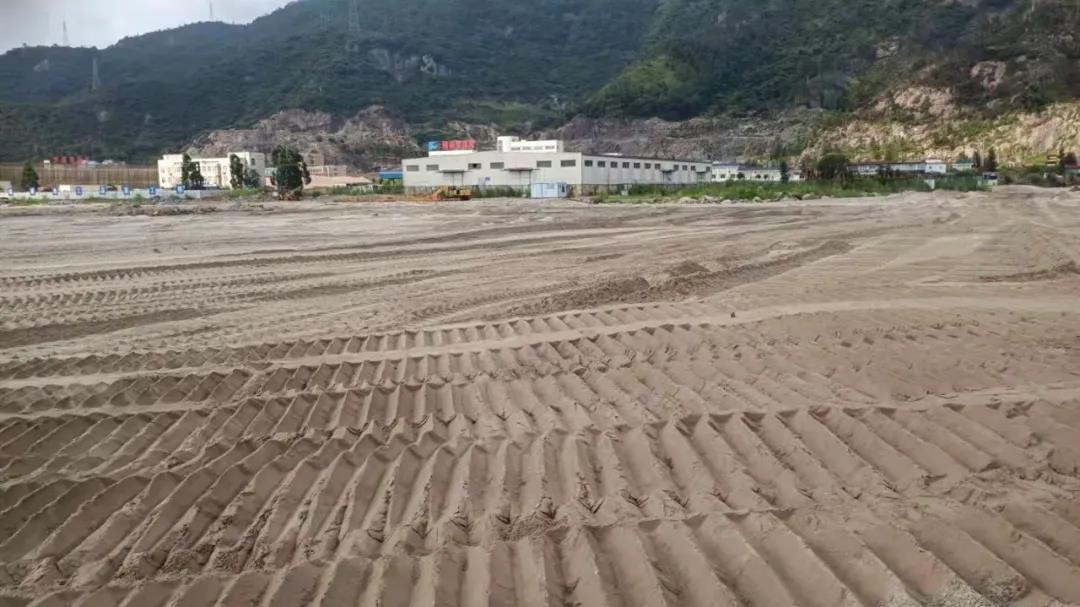

△罗源碧里4#、5#泊位预留堆场淤泥B区砂垫层平整
福港罗源湾碧里作业区4#、5#泊位预留堆场区陆域形成及地基处理工程有效克服了疫情影响,解决了村民阻工石料运输难题,施工现场有序推进。10月完成A区石料堆载4.2万方,完成B区砂垫层施工,开展塑排施打。10月完成投资943万元,本年累计完成投资2611万元,完成年度投资计划的84%。

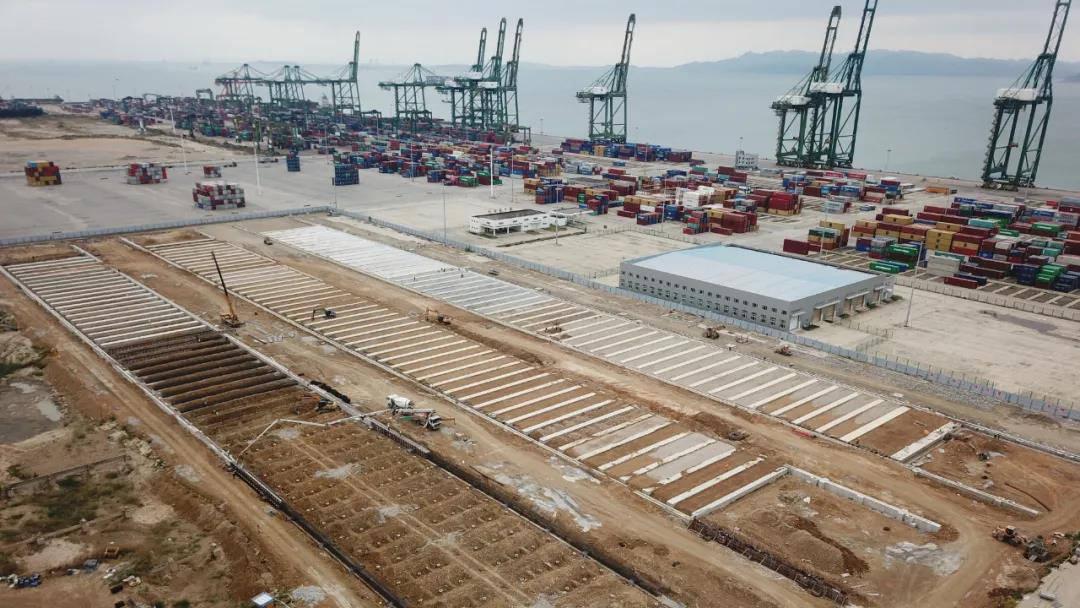

△江阴4、5#轨道吊堆场工程现场
福州港江阴港区4#、5#泊位轨道吊工程10月份加大人材机投入,科学组织施工,采用工序分段流水搭接的方式推进,桩梁等下部结构基本完成,部分区域已开始级配碎石、水泥稳定层及面层联锁块施工。10月完成投资1200万元,本年累计完成投资5100万元,完成年度投资计划的80%。

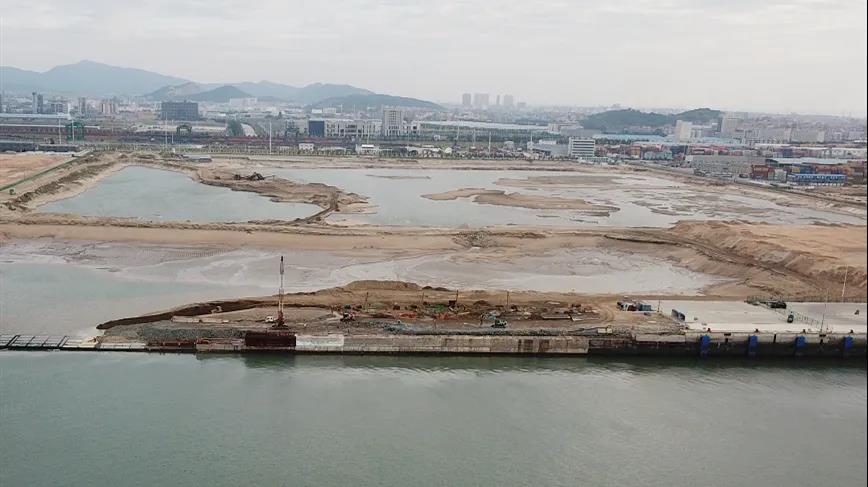

△江阴港区6#、7#泊位工程现场
福州港江阴港区6#、7#泊位工程优化建设方案,有效化解原设计回填砂短缺难题,现场施工全面铺开。在加快推进7#泊位水工主体工程建设的同时,全力推进后方转运砂及回填土施工。至10月底累计完成投资6500万,完成年度计划的65%,预计年底基本完成本年1亿元投资任务。
下阶段,福州港务集团将继续加大项目推进力度,强化督促检查,同时进一步完善奖惩激励机制。突出重点,对重点项目实行周报跟踪;主动靠前,积极协调解决项目推进中的难点、堵点;压实责任,督促项目建设单位认真落实主体责任,加强组织管理,加大投入,群策群力冲刺年度目标任务。
|
|
